华瑞紫韵城雅园2号、6号楼项目
来源:李欣日期:2019年11月20日

  工程概况:

  1、工程名称:华瑞紫韵城雅园I标段

  2、工程地点:该工程位于郑州市中原区支四路南、图强路东。

  主要工程概况:

  2号楼建筑面积31330.60m²,6号楼建筑面积34991.32m². 该工程在建筑结构构件定位、模板加工、钢筋制作、CCW体系施工等方面采用先进施工技术和措施进行高精度控制,施工现场遵循样板引路制度,事先对各个工序在指定的样板区制作了标准化实物样板、图片样板及工程样板,过程中严格按照质量标准施工。

  建设单位:郑州华瑞紫韵置业有限公司建设

  施工单位:河南七建工程集团有限公司施工

  监理单位:河南清鸿建设咨询有限公司监理

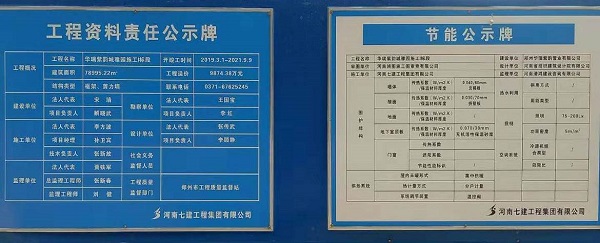

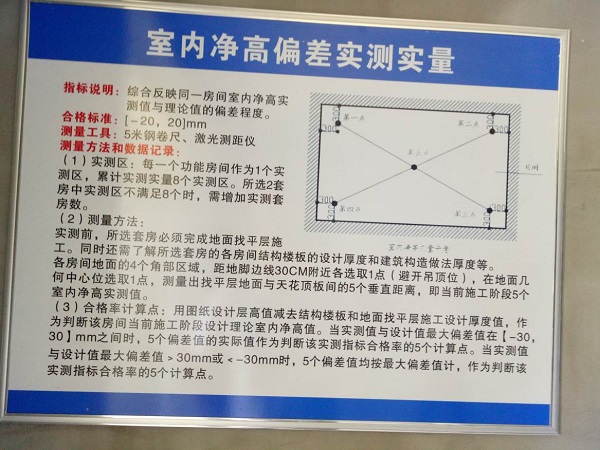

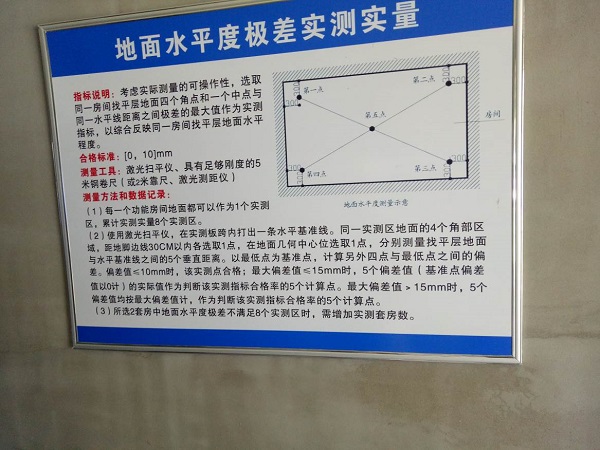

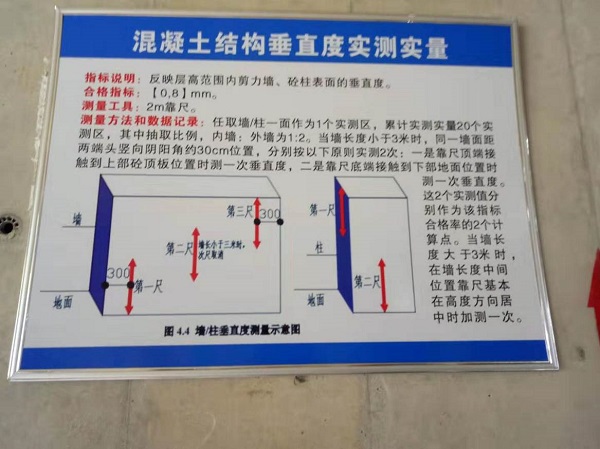

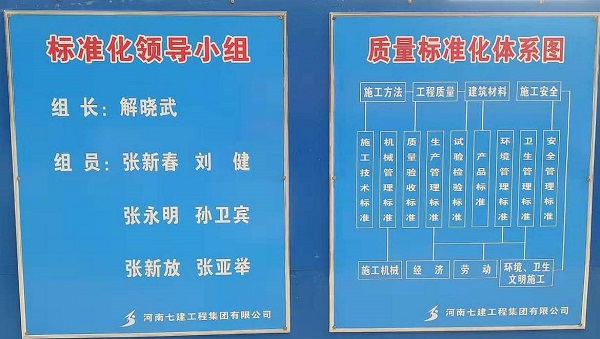

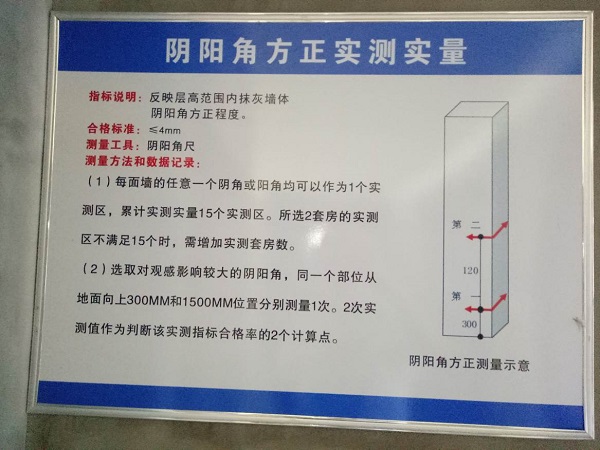

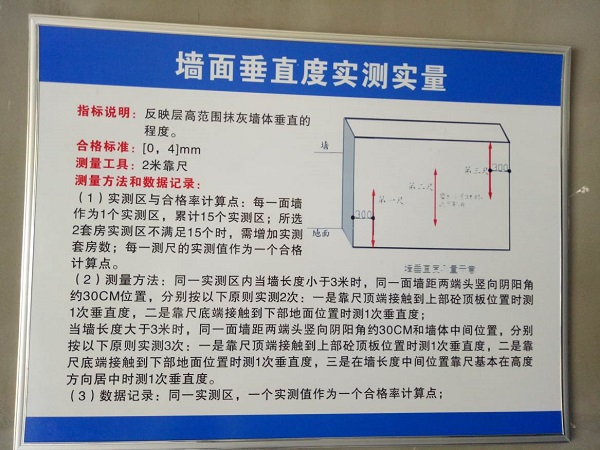

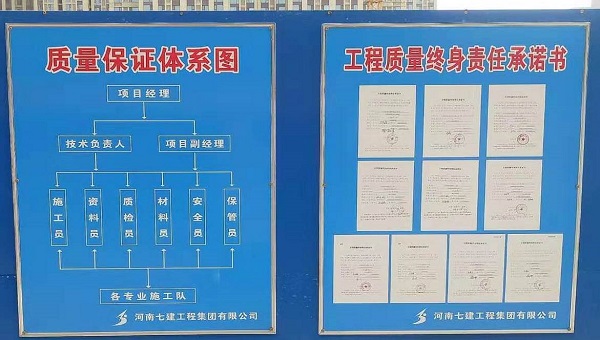

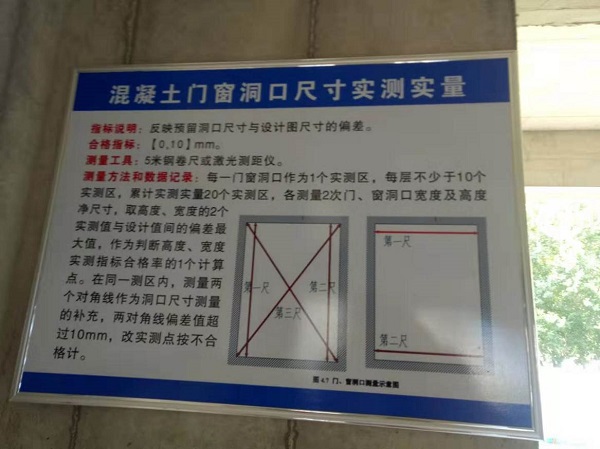

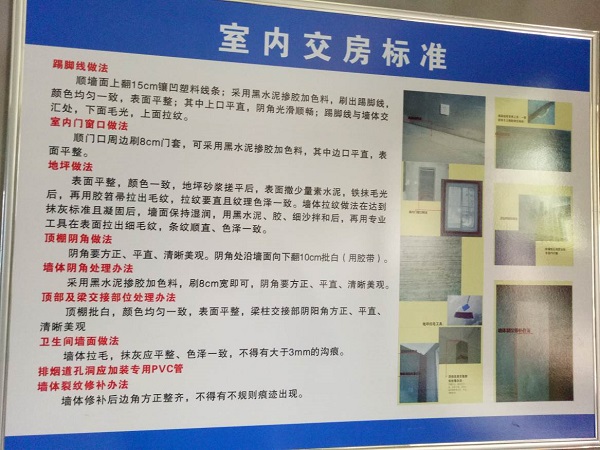

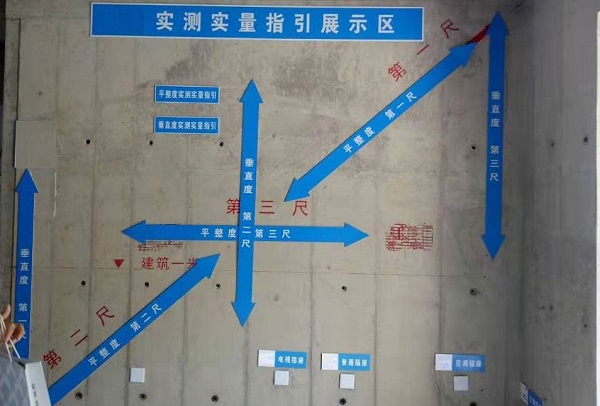

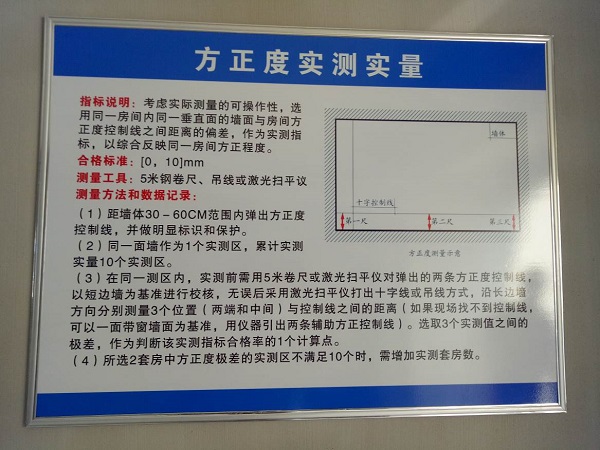

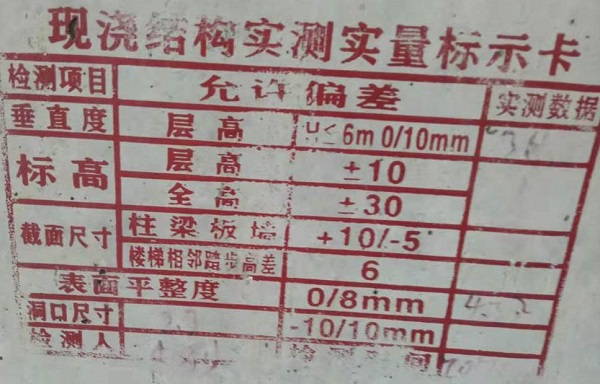

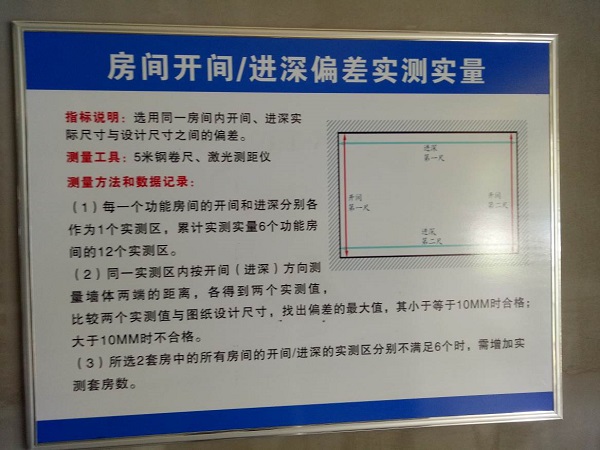

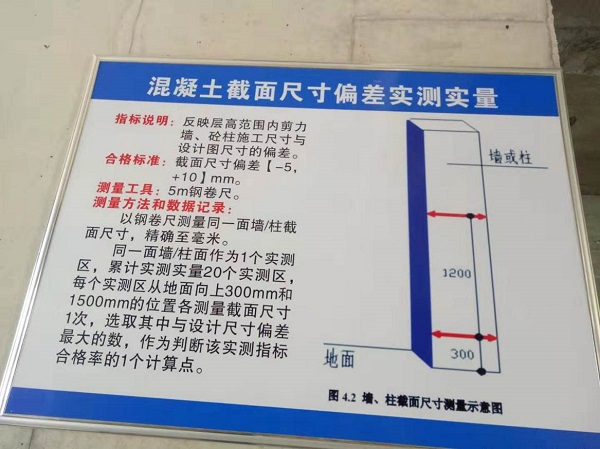

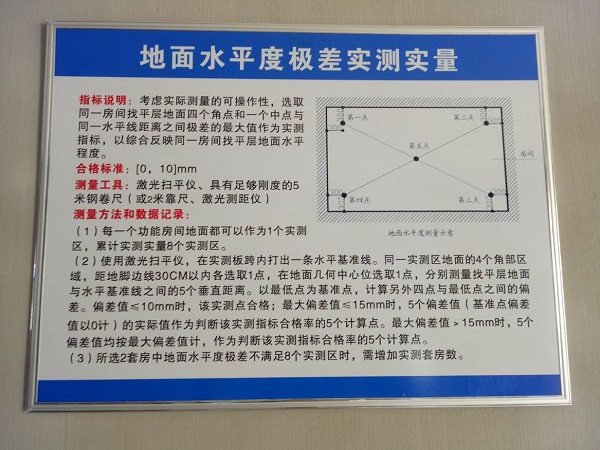

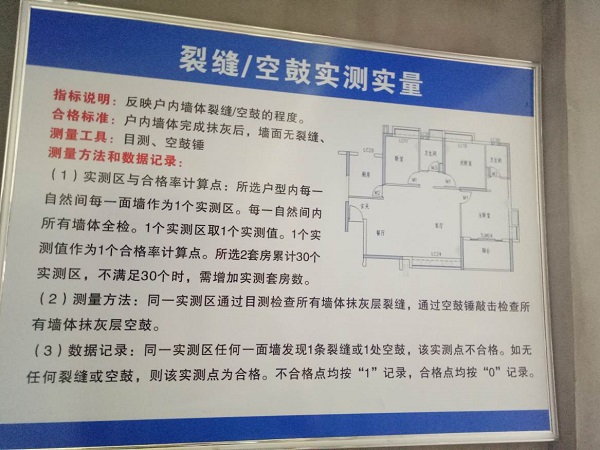

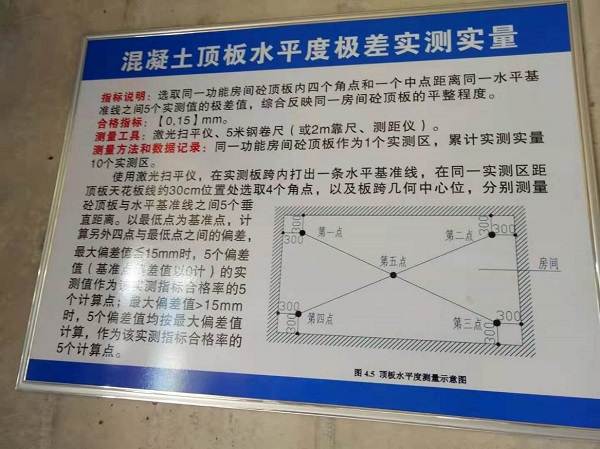

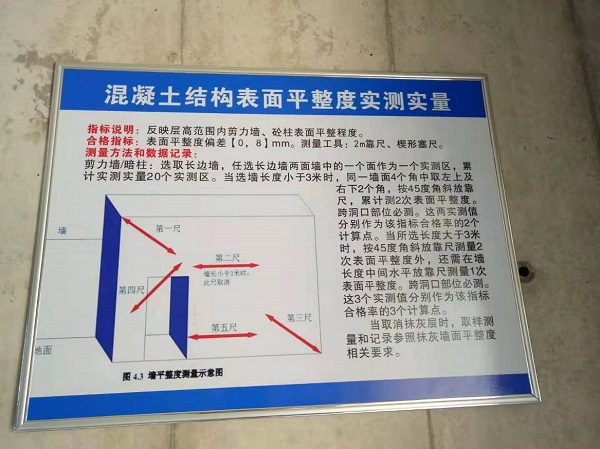

   一、标准化公示牌

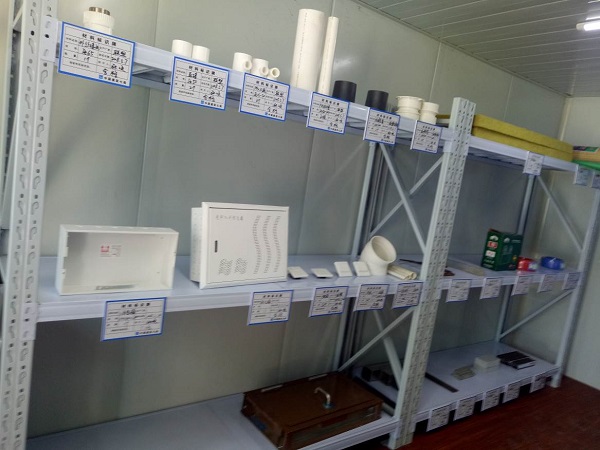

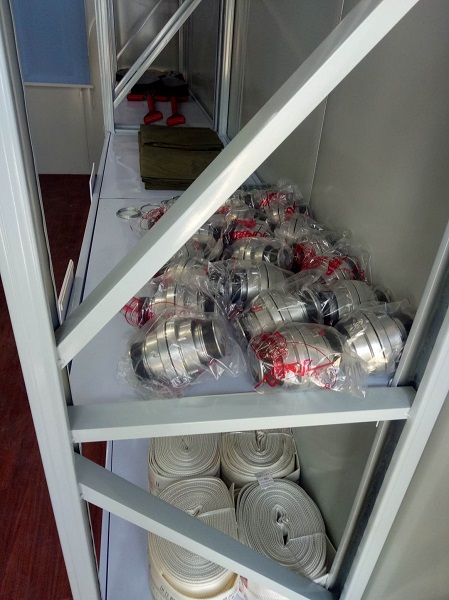

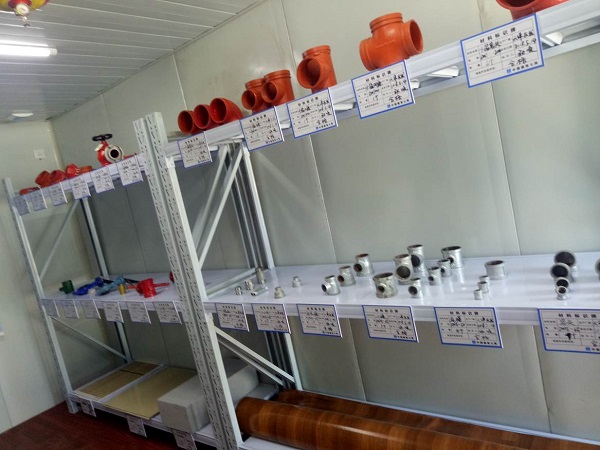

  二、材料展示区

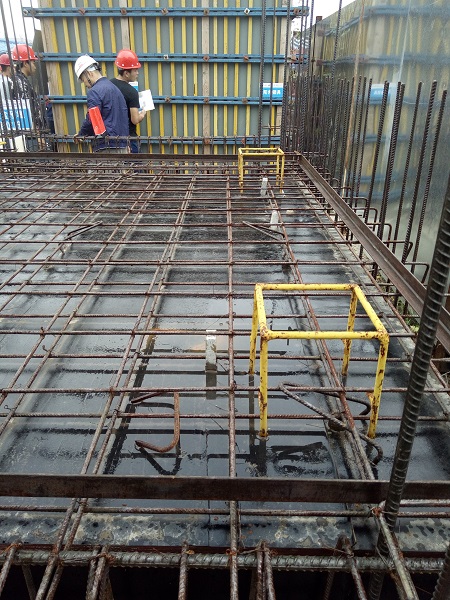

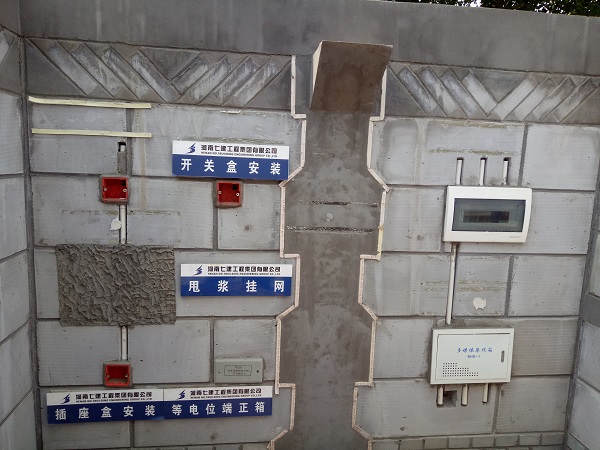

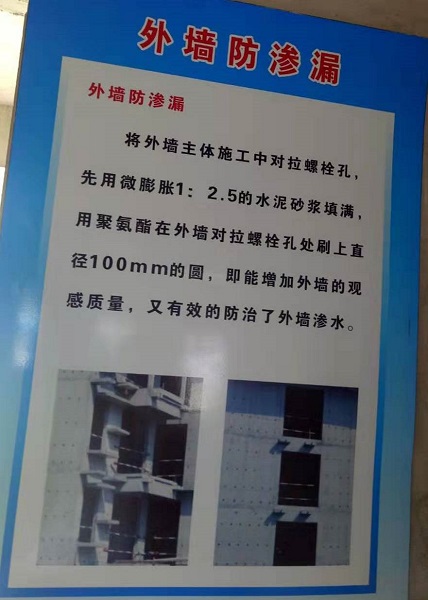

  三、主体一次结构细节

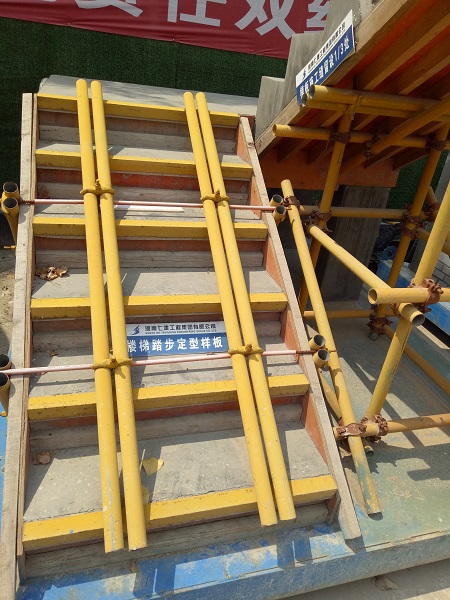

  (1) 踏步定型

  踏步施工工艺流程:

  定位放线和标高控制--铺设底板--钢筋绑扎--踏步板模板安装--钢管方木安装固定--拉丝杆道加固--砼浇筑--收面完成

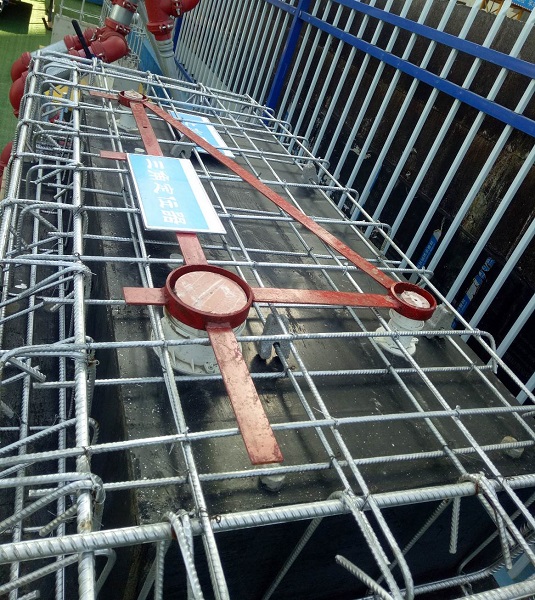

  (2) 预留套管三角固定器

  预留洞安装施工工艺流程:

  材料准备--放样定位--预留管道安装--三角定位器安装固定

  四、钢筋绑扎工法

  1、钢筋绑扎施工工艺:

  材料准备--计算料单--加工材料--放样--垫块放置--底板筋绑扎--马镫放置--上层筋绑扎

  2、阳台降板吊模施工工艺:

  定位放线和标高控制--角钢件固定--角钢模板安装

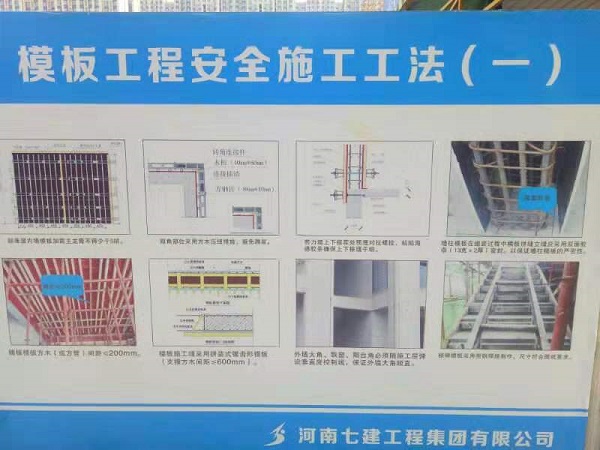

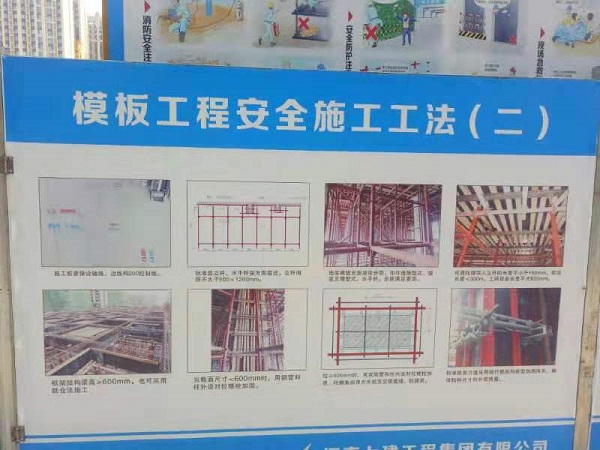

  五、模板工程施工工法

  六、混凝土工法

  七、砌体工程

  工艺流程:

  (1)砌体工程施工工艺:

  基层清理→放墙体线→弹好平墨线→植拉结筋→拉线砌筑→砌筑至梁底时至少间隔15d再斜砖顶砌

  (2)构造柱施工工艺:

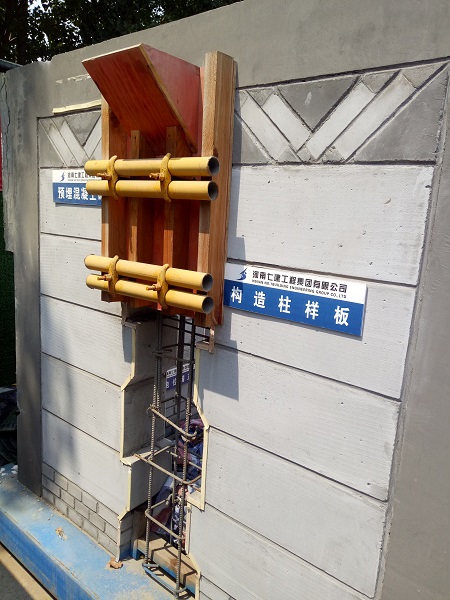

  填充墙的墙长大于5m或大于2倍墙高时,墙体中部应设置构造柱,构造柱应砌筑马牙槎,马牙槎凹凸尺寸为60mm,高度为300mm,马牙槎先退后进,对称砌筑

  八、装饰工程

  九、屋面工程

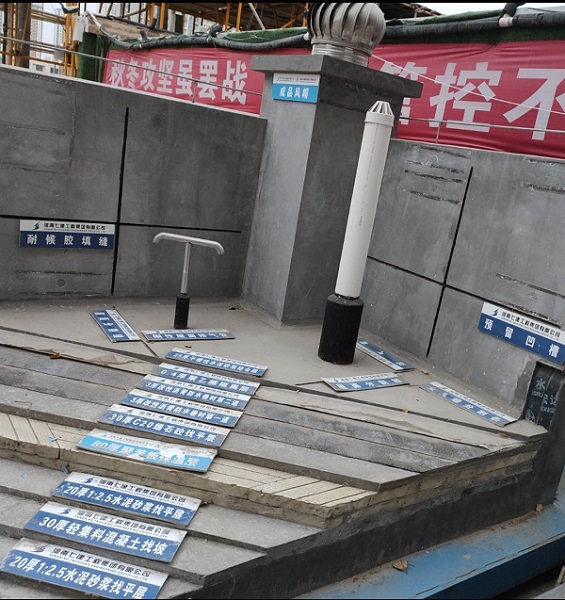

  施工工艺

  9、10厚广场砖,铺平夯实,缝宽5-8mm,1:1水泥砂浆填缝

  8、25厚1:4干硬性水泥砂浆结合层

  7、0.4厚聚乙烯隔离层

  6、2层3厚SBS改性沥青防水卷材

  5、30厚C20细石混凝土找平(内配¢4@150双向钢筋网片)

  4、80厚挤塑聚苯板,燃烧性能等级为B1级

  3、20厚1:2.5水泥砂浆找平层

  2、30厚(最薄处)1:8水泥加气块碎渣2%坡

  1、屋面结构板,清扫干净
